الخدمات الهندسية حسب مراحل المشروع
يمكنكم التعاقد مع IPE لمرحلة واحدة، أو لحزمة أعمال هندسية محددة، أو لنطاق منسَّق يمتد عبر عدة مراحل. ويحدّد كل عرض المُخرجات وواجهات العمل والاستثناءات، ويسمّي الشركاء المتخصصين حيث يحتاج النطاق إليهم.

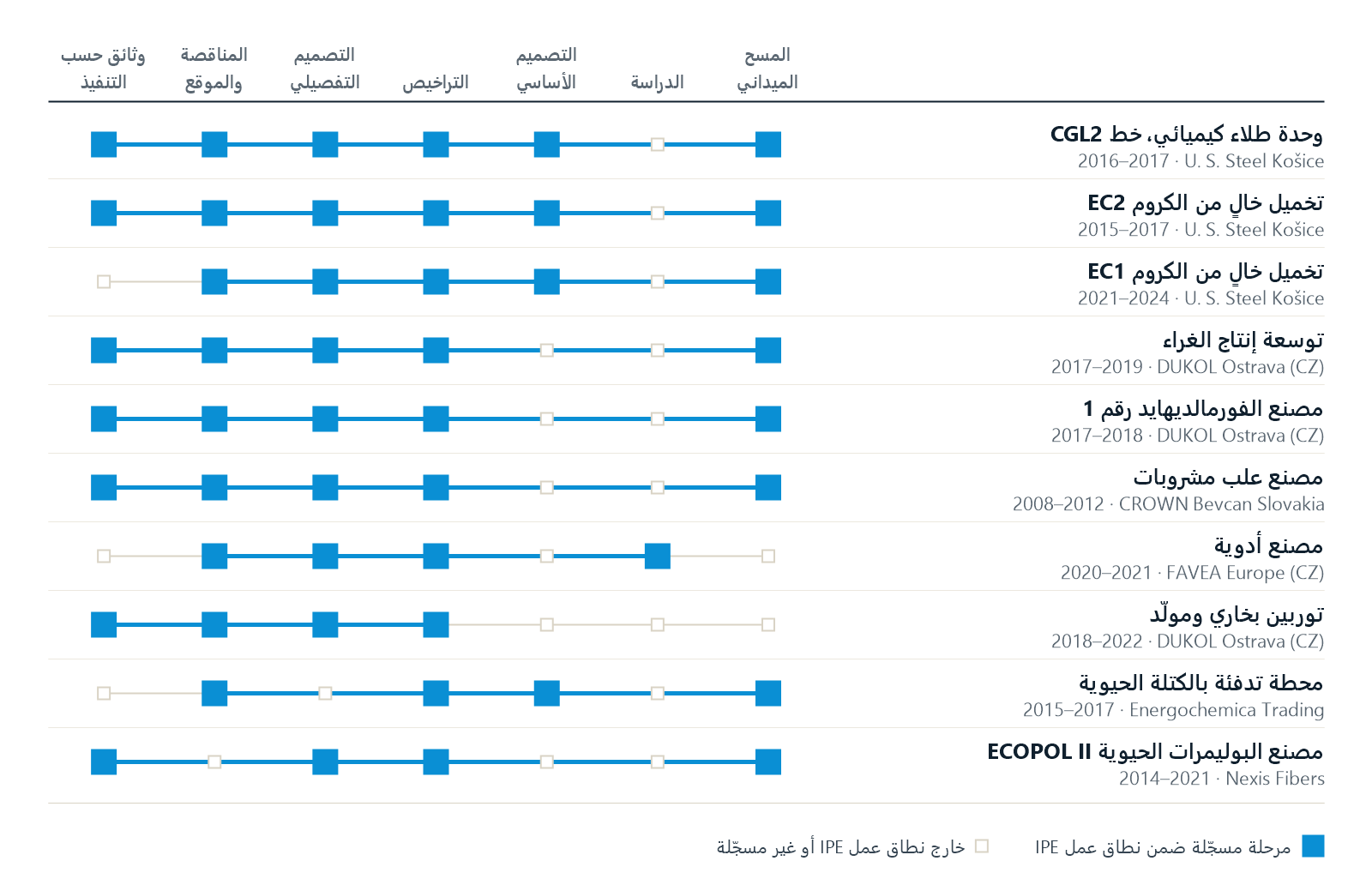

المراحل والمُخرجات
ما تتسلّمونه في كل مرحلة، والقرار الذي تدعمه.
الدراسة والمفهوم
دراسات الجدوى والدراسات المفاهيمية، والبدائل، ومحاكاة العمليات، وتقديرات CAPEX/OPEX (النفقات الرأسمالية والتشغيلية). تدعم قرار المضي في المشروع واختيار البديل.
التصميم الأساسي
التصميم الأساسي أو FEED (التصميم الهندسي الأولي): مخططات تدفق العملية، وموازين الكتلة والطاقة، ومخططات P&ID (مخططات الأنابيب والأجهزة)، وقوائم المعدات وصحائف بياناتها، والمخطط العام للموقع. تثبّت أسس التصميم.
وثائق التراخيص
الوثائق والطلبات للإجراءات السلوفاكية التي تنطبق على المشروع؛ انظروا التراخيص في سلوفاكيا. والجهات الرسمية هي التي تُصدر القرارات.
التصميم التفصيلي
وثائق التنفيذ للتخصصات المتفق عليها: المخططات، والمخططات الأيزومترية، وتحليل إجهادات الأنابيب، وقوائم الكابلات، ومخططات الورش للهياكل الفولاذية. وتُصدَر على حزم حين يتطلّب المشروع ذلك.
دعم المشتريات والموقع
وثائق المناقصات والتقييم الفني للعروض، وإشراف المصمّم في الموقع، ودعم التشغيل التجريبي وبدء التشغيل، وفق ما يُتفق عليه.
وثائق حسب التنفيذ
مخططات ونماذج حسب التنفيذ، تُعدّ من مسح بالليزر ثلاثي الأبعاد حيث يفيد ذلك، وأدلة التشغيل، والوثائق اللازمة للاستلام.

إلى أين بعد ذلك: للمستثمرين ومالكي المصانع · لشركاء الهندسة · للبحث والوحدات التجريبية · كيف ننفّذ التكليف
التخصصات والأدوات
تعمل التخصصات أدناه تحت إشراف مدير مشروع واحد ووفق إجراء جودة واحد (EN ISO 9001). وحين يستخدم المشروع نموذجًا ثلاثي الأبعاد تتنسّق فيه؛ أما واجهات العمل مع مرخِّصي التقنيات (الجهات المالكة للتقنيات والمانحة لتراخيص استخدامها) والموردين والمقاولين الآخرين فيُتفق عليها وتُتابَع.
| التخصص | المُخرجات المعتادة | البرمجيات |
|---|---|---|
| العمليات | تصميم العمليات ومحاكاتها، ومخططات التدفق ومخططات P&ID، وموازين الكتلة والطاقة، وتحديد أحجام المعدات، ومدخلات دراسات HAZOP (دراسة المخاطر وقابلية التشغيل) والسلامة من الحرائق | Aspen Plus, SINETZ, AVEVA P&ID |
| الهندسة الميكانيكية والأنابيب | المعدات الثابتة والدوّارة، والمخطط العام للمصنع، والأنابيب ومخططاتها الأيزومترية، وتحليل إجهادات الأنابيب، والتدفئة والتهوية وتكييف الهواء (HVAC)، والتجهيزات التقنية وفق المرسوم السلوفاكي 508/2009 | AVEVA E3D, Hexagon CADWorx, Autodesk Inventor, AutoCAD, CAESAR II |
| أجهزة القياس والتحكم | أنظمة القياس والتحكم، وقواعد بيانات الأجهزة والكابلات، وكشف الحرائق والغازات، وتحديث أنظمة التحكم، ووثائق حلقات التحكم | ELCAD, AVEVA E3D, AutoCAD |
| الهندسة الكهربائية | التغذية والتوزيع الكهربائي بما في ذلك محطات التحويل متوسطة الجهد، ووثائق مراكز التحكم في المحركات (MCC) ولوحات المفاتيح، والإنارة، والتأريض والحماية من الصواعق، وقياس الطاقة | ELCAD, AutoCAD |
| الهندسة المدنية والهياكل الفولاذية | المباني الصناعية، والأساسات، وجسور الأنابيب والمنصات، والحسابات والتقييمات الإنشائية، ومخططات التسليح ومخططات الورش للهياكل الفولاذية | AVEVA E3D, Advance Steel, SCIA Engineer, Autodesk Revit, AutoCAD Architecture, CADKON |
| التنسيق ثلاثي الأبعاد | مراجعات النموذج مع العميل، وفحص التعارضات، والمخططات وقوائم المواد المستخرجة من النموذج، والتحقق من التصميم مقابل المسح بالليزر | Navisworks, Autodesk Design Review، وأدوات سحابة النقاط |
| إدارة المشاريع | التخطيط، ومتابعة التقدّم، وضبط الوثائق | Microsoft Project |
التراخيص في سلوفاكيا
وثائق التراخيص وطلباتها، يُعدّها فريق التصميم
للمشاريع في سلوفاكيا، تُعدّ IPE وثائق التراخيص، وتقدّم الطلبات وتنسّقها، وتمثّل المستثمر في الإجراءات إذا فوّضها بذلك. والجهات الرسمية هي التي تُصدر القرارات.
يتوقف المسار على نوع المشروع وموقعه. ويُطبَّق قانون البناء الجديد (القانون رقم 25/2025 Coll.) منذ 1 أبريل 2025، مع أحكام انتقالية للإجراءات التي بدأت قبل ذلك؛ ونتفق معكم على المسار الواجب التطبيق في بداية العمل. وبحسب المشروع، يمكن أن يشمل:
- وثائق الفحص الأولي أو التقييم ضمن تقييم الأثر البيئي (EIA، القانون 24/2006)
- وفق قانون البناء الجديد: النية الإنشائية (stavebný zámer) ومشروع البناء (projekt stavby)، ثم إجراءات استخدام المبنى
- التصريح المتكامل (IPPC) وتعديلاته؛ وموافقات حماية الهواء
- وثائق الوقاية من الحوادث الكبرى ودراسات المخاطر (سيفيسو SEVESO، القانون 128/2015)
- وثائق الهدم والتفكيك
- وثائق التشغيل التجريبي والتشغيل الدائم
- وثائق التجهيزات التقنية (المرسوم 508/2009)، ومحاضر المؤثرات الخارجية والمناطق الخطرة
لا ينطبق كل إجراء على كل مشروع. وتحتفظ القرارات الصادرة في مشاريع ما قبل أبريل 2025 بتسمياتها التاريخية (قرار تحديد الموقع، ورخصة البناء، وقرار الإشغال). وتُعدّ الوثائق المقدّمة إلى الجهة الرسمية بالسلوفاكية؛ وللمستثمرين القادمين من الخارج نقدّمها أيضًا بالإنجليزية أو الروسية.
مثال تاريخي: TSR Slovakia، 2010–2011
لساحة خردة مع خط سكة حديد فرعي في Strážske، أعدّت IPE التصميم والطلبات، وعملت ممثلةً للمستثمر. صدر قرار تحديد الموقع في 20 يوليو 2010، وقرار الإشغال في 8 أغسطس 2011: أي 13 شهرًا بين هاتين المحطتين، وفق قانون البناء الذي كان ساريًا آنذاك. ولا يُعدّ ذلك مؤشرًا على المدد وفق الإجراءات الحالية.
تفاصيل الحالةالمسح بالليزر ثلاثي الأبعاد
المصانع القائمة، مقيسة كما هي فعلًا
نادرًا ما تطابق المخططات القديمة ما هو مركَّب فعلًا. لذلك يُمسح المصنع القائم بالليزر بواسطة IPE أو شريك متخصص في المسح؛ ونسجّل سحابة النقاط وننمذج عليها المعدات والأنابيب والهياكل الفولاذية الجديدة. ويُتحقَّق من نقاط الربط والخلوصات ومسارات الوصول مقابل المسح قبل إصدار التصميم.
- المسح، وتسجيل سحابة النقاط، ونموذج ثلاثي الأبعاد للحالة القائمة
- التحقق من التصميم الجديد مقابل المسح على Navisworks
- وثائق حسب التنفيذ للوحدات القائمة لأغراض التشغيل والتراخيص
السلامة في التصميم
حيث يتطلّب النطاق ذلك:
- نشارك في دراسات HAZOP، ونُعدّ تحليلات المخاطر وخطط الطوارئ الداخلية وتقارير السلامة لمواقع سيفيسو؛
- نُعدّ محاضر المؤثرات الخارجية ونصنّف المناطق الخطرة (القابلة للانفجار) للوحدات الجديدة والقائمة؛
- نصمّم أنظمة مياه الإطفاء وكشف الغازات والحماية من الحرائق بالتوازي مع تصميم العملية؛
- ننسّق الصحة والسلامة في مواقع الإنشاء حين يطلب العميل ذلك.
مرحلة واحدة أم عدة مراحل؟
أرسلوا إلينا ما لديكم – وصفًا للعملية، أو مخططات قديمة، أو قرار ترخيص – وسنقترح عليكم نطاق عمل بمُخرجاته واستثناءاته.
